陕西生益二期工程进展顺利,10月安装设备,明年3月投产!

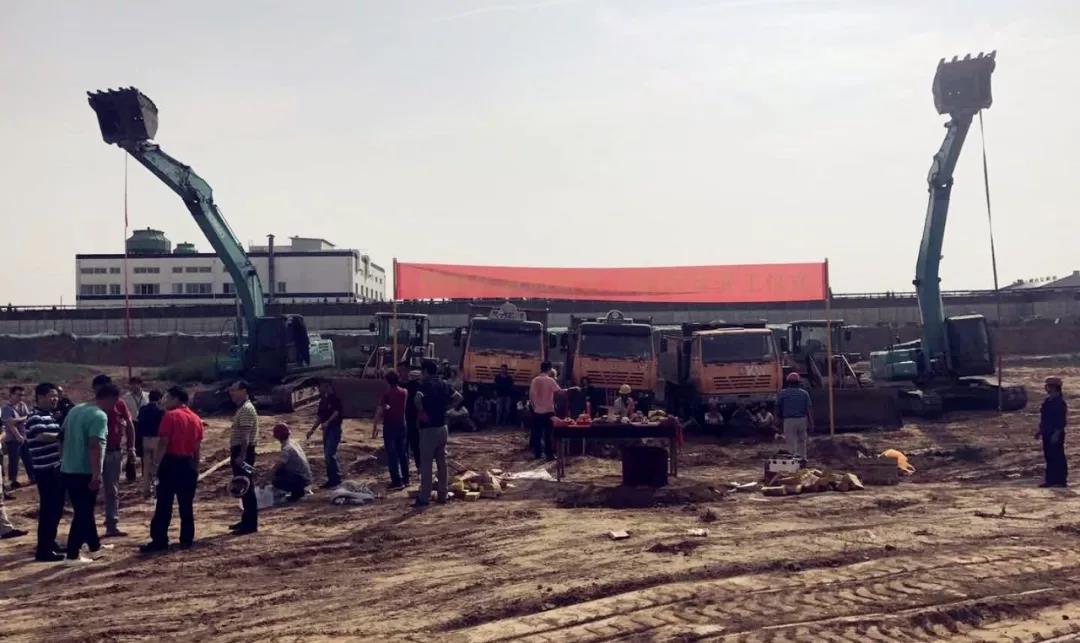

2017年8月17日,陕西省咸阳市高新区永昌路8号,陕西生益科技有限公司(以下简称:陕西生益)高新二期,在此奠基。

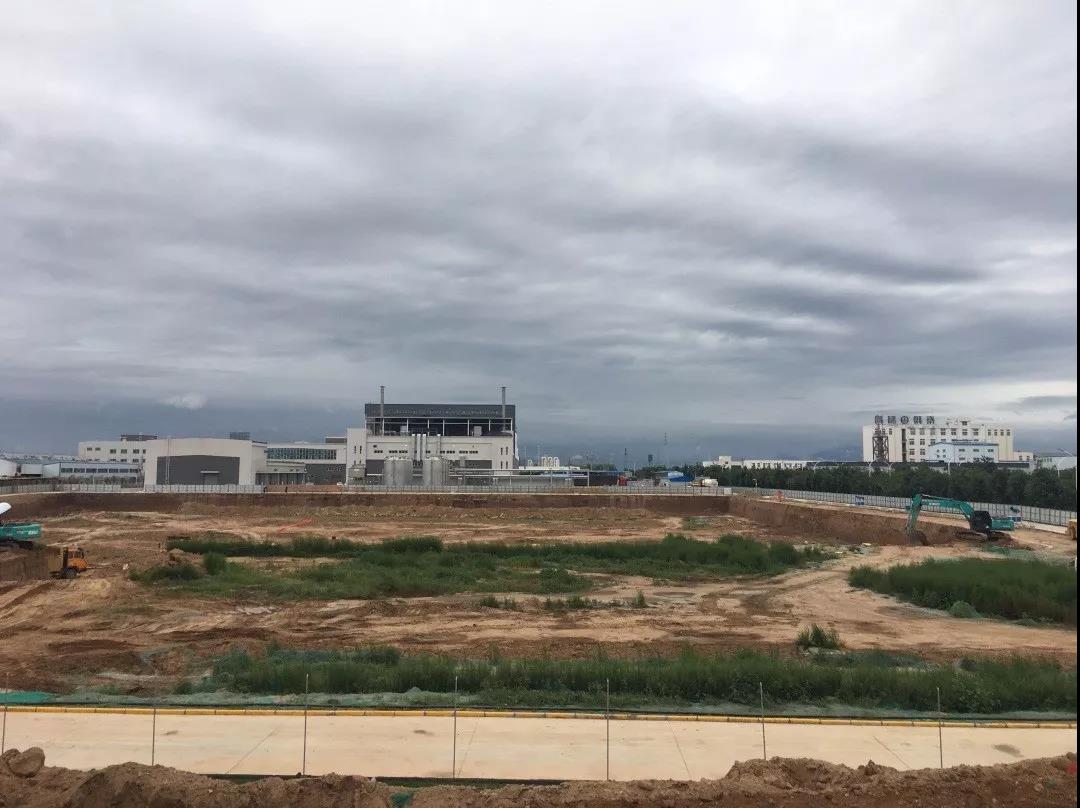

2017年9月1日,陕西生益二期主厂房与办公楼同日开工。
一年过去了,这177.88亩地上,已经发生了翻天覆地的变化!
陕西生益高新二期,全称:“高导热与高密度印制线路板用覆铜板产业化项目(二期)工程”。陕西生益高新项目二期,以建造四个主体工程,主打两个核心产品为核心。
四个主体工程:
1、主体厂房框架二层(局部四层)
2、办公楼框架结构六层
3、13#罐区钢构
4、14#罐区钢构
工程进度
陕西生益高新项目二期建设至今,工程进度均按预计进行。

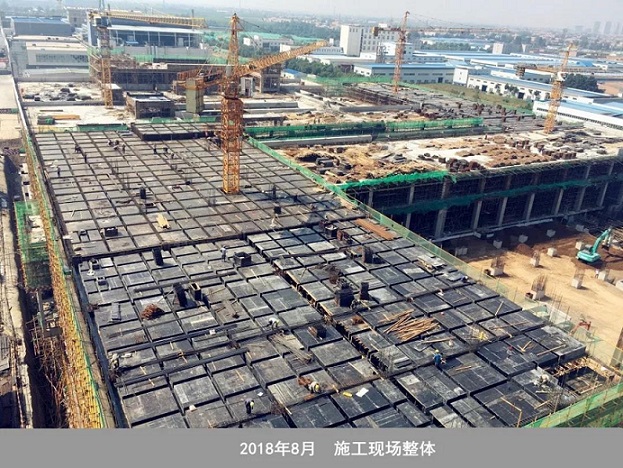

高新二期主体厂房,于2018年3月开始厂房主体建设工作,目前已经大部区域的主体建设已经完成。预计于2018年10月开始进行设备安装工作,于2019年3月底完成新增产能部分的投产工作。

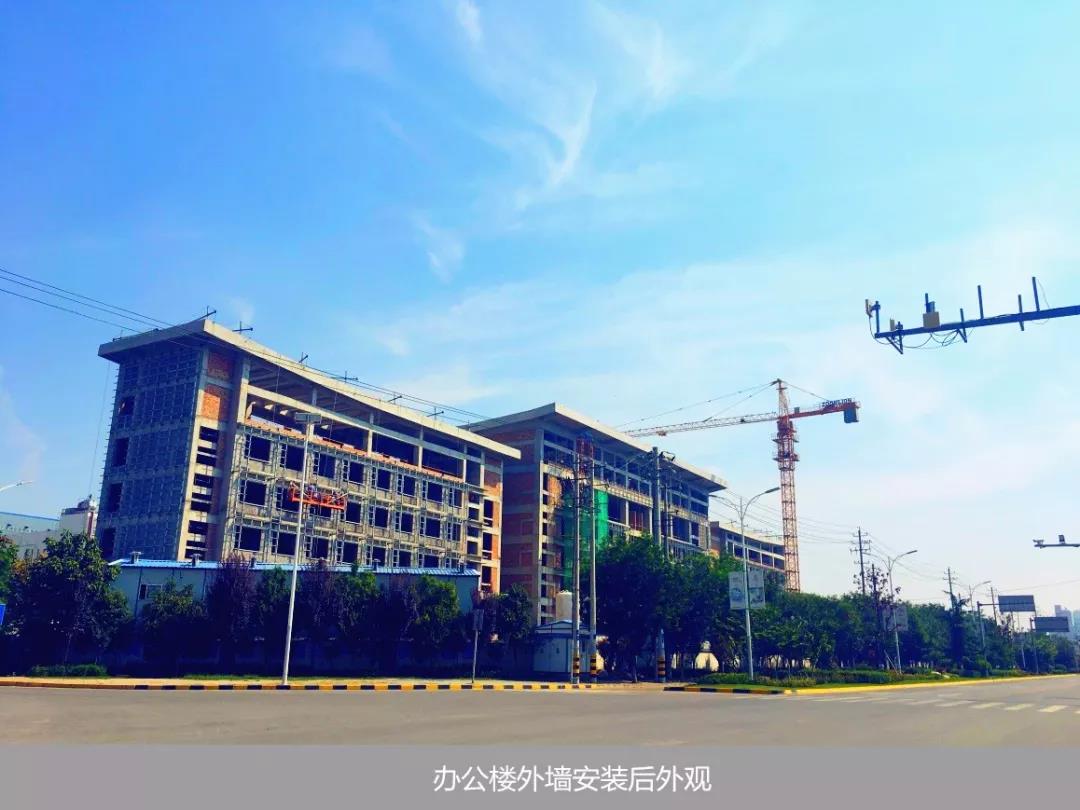

办公楼,8月份主体结构验收完毕,外墙砌体及幕墙龙骨安装即将完工。目前正处于装饰装修工程施工阶段,9月底进行办公楼电梯设备安装,可保证按预期投入使用。
两个核心产品
1、高端复合基板,用于高端白色家电和工业电源。
2、铝基板、金属基板,用于高端LED照明以及汽车照明。
正可谓:
新起点新项目 勇攀高新
高导热高密度 齐创新高
项目投产后,陕西生益总产能将新增85万张/月,达到145万张/月。新增产能包括:复合基覆铜板75万张/月;铝基板、金属基板10万张/月。陕西生益将进一步巩固高端复合基板的龙头地位;在铝基板和金属基板市场方面,将依托广东生益国家工程中心的研发技术和市场开发的能力,有望在市场上逐渐树立高端铝基、金属基覆铜箔板品牌形象,成为国内高端的铝基、金属基覆铜板板核心制造企业。
翘首期盼来年,陕西生益二期投产顺利,为集团丰羽振翼,再添产能!
